Huit jours. Pas un de plus. La famille C. rentrait de Bali le 28 août, l’école rouvrait le 2 septembre, et la salle de bain master de leur maison de ville rue Voltaire devait être finie, joints secs et propres, avant leur retour. Pas de marge. Pas de « on verra ». Pas de « il y aura peut-être un imprévu ». Quand on signe ce type de devis, on signe d’abord l’engagement de tenir le délai annoncé. Ce chantier nous a été confié par une décoratrice d’intérieur de Saint-Germain qui travaille avec nous depuis trois ans, sur la base d’une confiance lente à construire, et facile à perdre. Voici comment nous avons posé 12 m² de travertin Classique Romain, refait une douche italienne complète avec pente et étanchéité, et remis les clés un mardi à 18 h, après huit journées de travail consécutives. Et pourquoi cette précision de calendrier n’est pas un détail, mais le cœur du métier.
Remplissez ce formulaire pour être rappelé sous 24h ☎️
Le projet : 12 m² de travertin classique dans une maison de ville de 1880
La maison se trouve rue Voltaire, à dix minutes à pied du château. Bâtiment fin XIXe, deux étages, façade pierre de taille, escalier en bois ciré, l’ensemble en bon état mais traversé par les rénovations successives des cinquante dernières années. La salle de bain master, au premier étage, faisait 12 m² avec un carrelage gris industriel des années 90 et une cabine de douche en PVC. Mortelle.
Le brief de la décoratrice d’intérieur, Hélène D., qui pilotait l’ensemble de la rénovation pour les propriétaires :
- Travertin Classique Romain sur tout le sol et sur l’intégralité des murs de la douche italienne (sol au même niveau que le reste de la pièce, sans receveur)
- Finition adoucie (mate, légèrement satinée), pas la version polie ni la version brossée
- Calepinage avec veines orientées dans le même sens, livre-ouvert sur le mur principal de la douche
- Vasque carrée en pierre sur un plan en chêne massif sur mesure (autre corps d’état)
- Bouchage des trous naturels du travertin laissé visible mais traité (version « non rempli » mais hydrofugé)
- Délai contractuel : huit jours ouvrés, démarrage le lundi 19 août, remise des clés le mardi 27 août
Le devis a été signé six semaines à l’avance, ce qui nous a permis de commander le travertin et de le faire livrer une semaine avant le démarrage, afin de le pré-traiter sur notre atelier de Versailles. Détail qui aura toute son importance, on y revient.
Pourquoi le travertin, et pourquoi le Classique Romain
Le travertin est une roche sédimentaire calcaire formée par dépôt de carbonate de calcium autour de sources d’eau chaude. Les deux gisements les plus connus sont Bagni di Tivoli en Italie (à 30 km de Rome, exploités depuis l’Antiquité, le Colisée en est partiellement bâti) et Pamukkale en Turquie. Le Classique Romain choisi ici provient du gisement italien, dans une teinte beige chaude légèrement veinée d’ocre et de gris.
Ce qui fait son charme : une palette chromatique vivante (chaque dalle est différente), des veines qu’on peut orienter au calepinage, des trous naturels qu’on laisse apparents et hydrofugés, une patine qui se renforce dans le temps.
Ce qui le rend exigeant à poser : une porosité importante (le travertin absorbe l’eau, les graisses, les acides), une sensibilité absolue aux produits acides (citron, vinaigre, ménagers classiques à proscrire), une variabilité dimensionnelle naturelle, et un double encollage obligatoire au-delà de 40 × 40 cm, c’est le cas ici avec des dalles 60 × 40.
Un projet travertin ou douche italienne ? Devis sous 24h
Compagnon Carreleur ne fait que du carrelage et de la pierre naturelle, depuis plus de 10 ans. On se déplace gratuitement pour évaluer votre salle de bains.
Le détail qui change tout : pré-traiter le travertin avant la pose
Une pierre naturelle qui finit dans une salle de bain doit recevoir un double traitement : un hydrofuge (qui empêche l’eau et l’humidité de pénétrer dans la roche) et un oléofuge (qui empêche les corps gras, savon, huile, crème, de s’incruster). C’est non négociable.
La question n’est pas si on traite, c’est quand. Une partie de la profession applique l’hydrofuge après pose, en surface, une fois les joints faits. Cette méthode laisse les tranches latérales et le dos des dalles complètement vierges, autrement dit, toute la pierre absorbe encore l’humidité par les côtés et par le bas, depuis la colle, depuis les joints, depuis le support. La pierre se tache par l’intérieur, et personne ne comprend pourquoi.

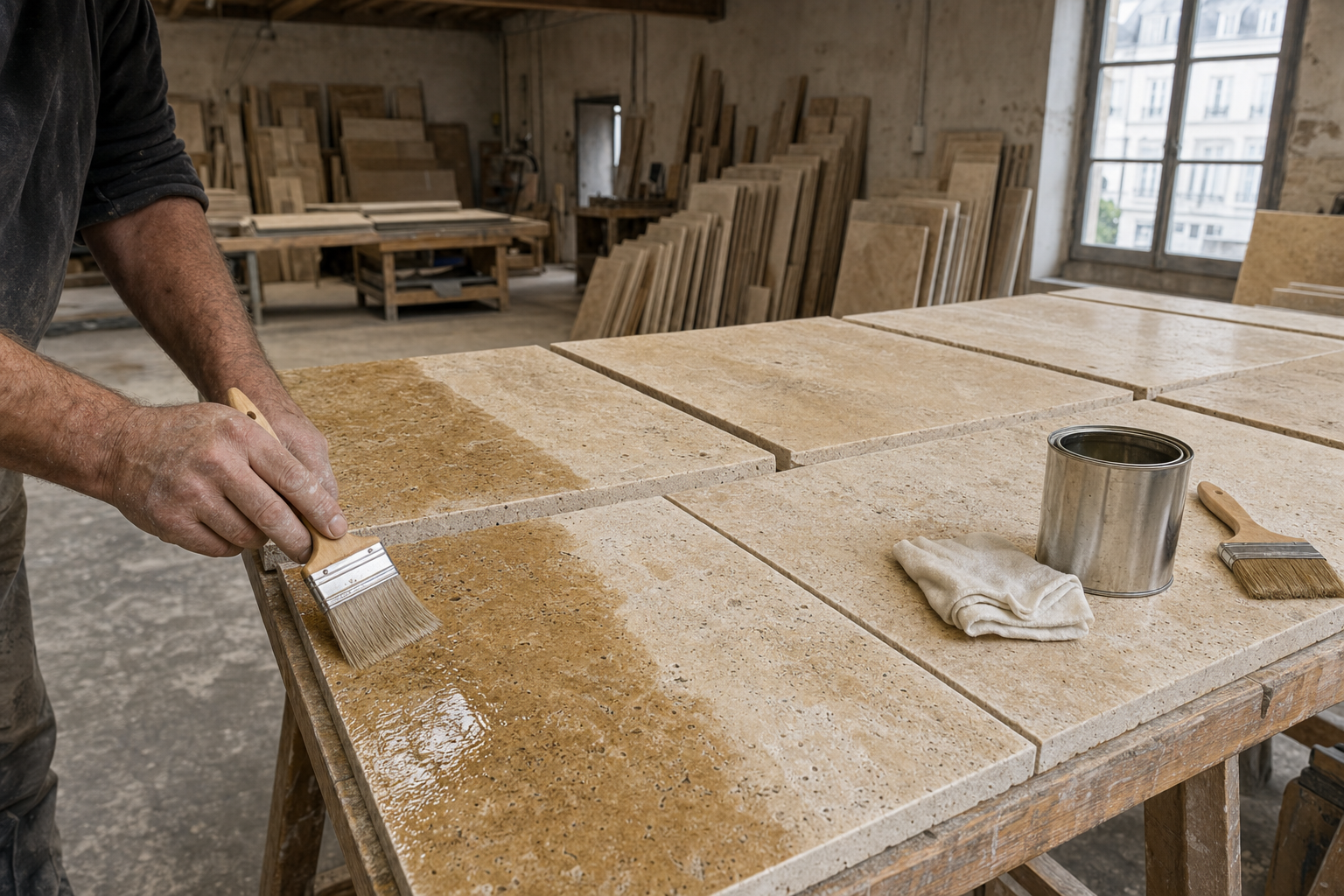

Notre méthode est différente. La semaine précédant la pose, les dalles sont livrées à notre atelier de Versailles, et chaque dalle reçoit deux passes d’hydrofuge sur les six faces (dessus, dessous, quatre tranches), espacées de 24 h. Les dalles sèchent ensuite 48 h avant d’être emportées sur chantier.
Cette étape ajoute trois jours au délai global du projet. Mais elle garantit que :
- L’eau ne migre jamais dans la pierre, ni par le dessus, ni par les joints, ni par le support
- Les graisses ne tachent pas la surface
- Le travertin conserve sa teinte naturelle pendant plusieurs décennies, avec un entretien adapté
C’est cette méthode que nous appliquons sur toutes les pierres naturelles que nous posons, travertin, marbre, pierre de Bourgogne, calcaire de Caen, ardoise.
Focus DTU Le DTU 52.2 et la norme NF B 10-601 imposent un traitement hydrofuge sur toute pierre naturelle posée en pièce humide. La norme ne précise pas si le traitement doit être fait avant ou après pose, c’est laissé au choix du poseur. Le pré-traitement (avant pose) est la méthode considérée comme la plus protectrice par les ateliers de pose pierre naturelle, parce qu’elle imperméabilise la totalité de la dalle et pas seulement la face visible. Sur une pierre poreuse comme le travertin, c’est la différence entre une pierre qui patine bien et une pierre qui se tache irréversiblement.
La douche italienne : la pièce d’orfèvrerie du chantier
La douche italienne, c’est l’élément le plus délicat à poser dans une salle de bain. Quatre exigences se cumulent :
L’étanchéité (SPEC). Comme pour tout sol humide soumis à l’eau régulière, nous avons appliqué un Système de Protection à l’Eau sous Carrelage. Résine élastomère armée d’une trame, deux passes croisées, séchage entre les deux. Couverture intégrale du sol + 60 cm de hauteur sur les murs périphériques de la douche.
La pente d’écoulement. 1,5 % vers le caniveau linéaire en inox brossé, intégrée dans la chape avant ragréage. Le calepinage du travertin a été conçu pour absorber cette pente sans qu’elle se voie, les coupes des dalles sont biseautées progressivement, l’œil ne distingue rien.
L’antidérapance. Le travertin adouci (finition mate satinée) offre un coefficient d’antidérapance correct en pied nu mouillé. Une finition polie aurait été dangereuse ici. La finition brossée, plus rugueuse, aurait été plus glissante en pied savonneux. L’adouci est le compromis pertinent pour une douche italienne. C’est nous qui avons orienté ce choix après le premier rendez-vous, et la décoratrice d’intérieur a validé sur la base de cet argument technique.
La continuité visuelle. L’objectif esthétique d’Hélène D. était que le sol de la douche se confonde avec le sol de la salle de bain, sans rupture. Même travertin, même calepinage continu, même joint. Aucun seuil. Aucun changement de niveau. Le seul indicateur de la zone douche est la pente, invisible à l’œil mais sensible au pied nu.
Huit jours, jour par jour
Voici comment le chantier s’est déroulé, sans broderie.
Jour 1 (lundi). Dépose du carrelage gris et de la cabine PVC. Surprise du chantier : un faïençage important de la chape sur le mur de douche, lié à un défaut d’ancrage de l’ancienne cabine. Décision sur place : enduit de rebouchage spécifique avant SPEC, +0,5 jour à absorber dans la marge. Décalage de la venue du plombier de J2 à J3.

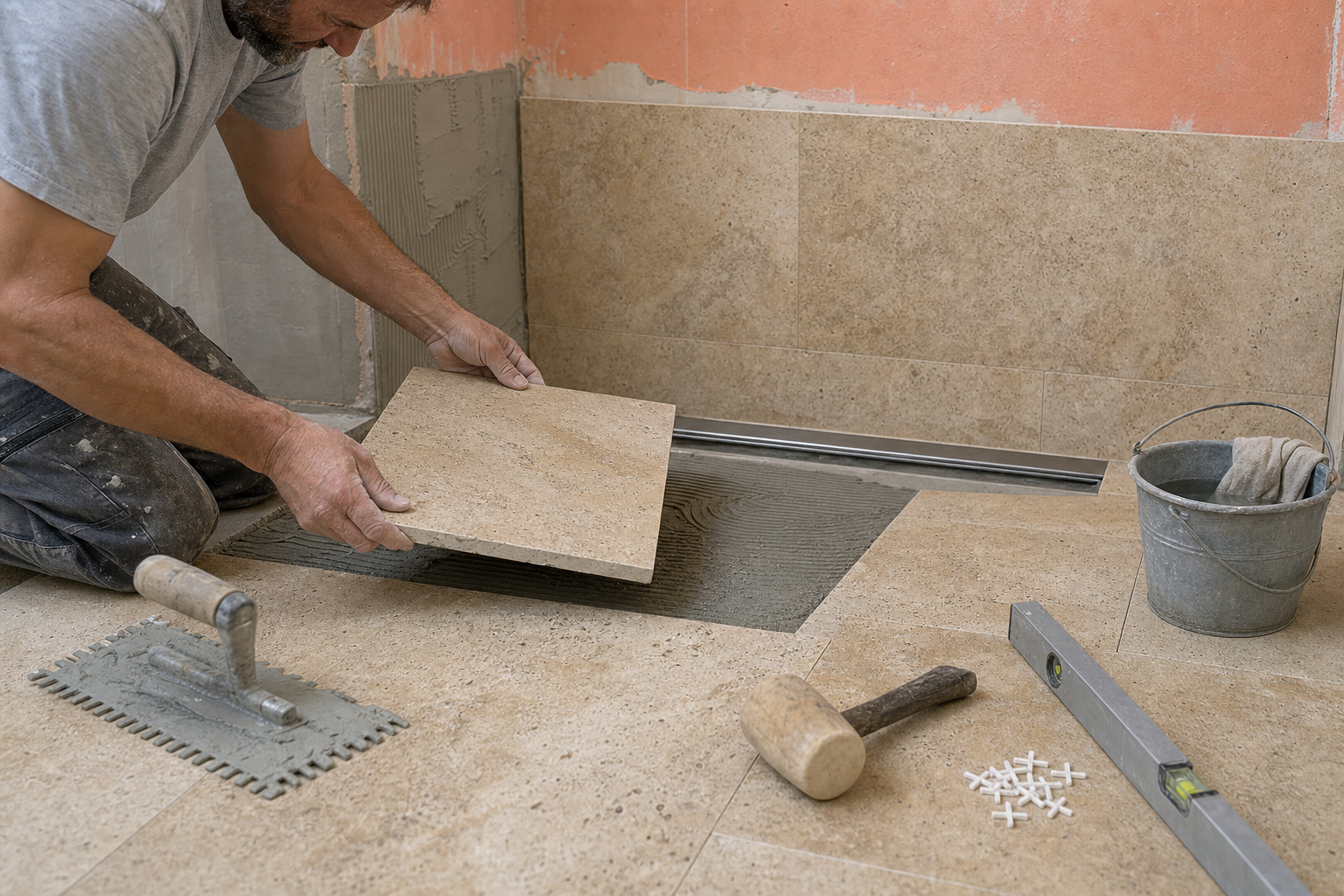

Jour 2. Reprise complète du support de douche, ragréage du sol avec intégration de la pente vers le futur caniveau, pose du caniveau linéaire inox brossé. Séchage 24 h.
Jour 3. Passage du plombier (raccordement caniveau, arrivées et évacuations vasque, robinetterie murale douche). Application des deux passes de SPEC sur sol + 60 cm de mur dans la zone douche.
Jour 4. Séchage complet de la SPEC. Déballage et tri des dalles de travertin pré-traitées, calepinage final dessiné au sol et reporté à la craie. Primaire d’accrochage sur le mur de douche.
Jour 5. Pose du sol entier en continuité visuelle salle de bain + douche italienne. Double encollage systématique, joints à 2 mm calibrés. Travail à genoux, équipe de deux.

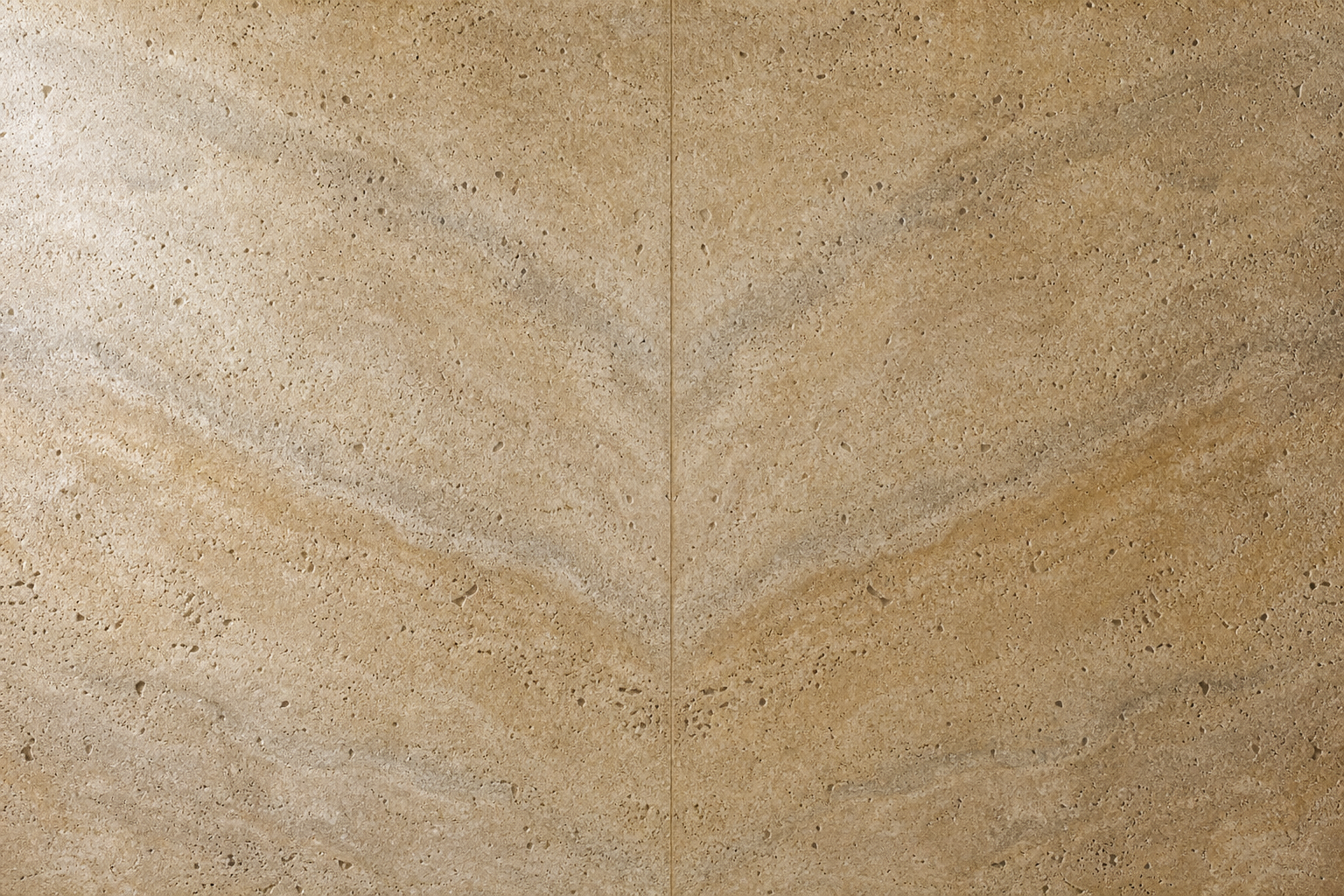

Jour 6. Pose des murs de la douche italienne, en commençant par le mur principal, calepinage en livre-ouvert, veines orientées en miroir.
Jour 7 (lundi, le dimanche n’est pas compté). Fin de la pose murale, joints au mortier teinté pour matcher la dominante du travertin. Lissage à l’éponge en quatre passes.
Jour 8. Séchage des joints. Deuxième passe d’hydrofuge en surface pour sceller la totalité du système (dalles + joints). Nettoyage complet, reprise des plinthes par notre menuisier interne, contrôle final. Remise des clés à 18 h.
Tenir un délai de 8 jours, c’est d’abord un sujet d’organisation
Il n’y a aucun secret à tenir un délai contractuel. Il y a une méthode, et un certain nombre de choses qu’on refuse de faire.
On ne sous-traite pas. Tous nos carreleurs sont salariés, formés en interne par Damien. Quand un autre artisan annule ou rallonge, le chantier dérive. Sur ce projet, l’équipe affectée était la même du jour 1 au jour 8, sans rotation.
On commande la matière en amont, six semaines avant le démarrage, ce qui laisse le temps d’absorber une erreur de livraison et de pré-traiter le travertin en atelier.
On coordonne les autres corps d’état. Avant signature, échange direct avec le plombier et le menuisier. Chacun connaît la date à laquelle il doit intervenir, et la fenêtre dont il dispose.
On a une marge intégrée. Le devis prévoyait 8 jours, le planning interne en prévoyait 9. Le faïençage du jour 1 a consommé cette demi-journée de marge. Il en restait encore. C’est cette discipline qui fait qu’on ne dépasse pas, pas la chance.
Ce qu’il faut savoir avant un projet travertin + douche italienne
Quelques points utiles si vous habitez Saint-Germain-en-Laye, Le Vésinet, Marly-le-Roi, Versailles, Bougival ou les communes voisines, et que vous envisagez une rénovation similaire :
Le pré-traitement de la pierre est non négociable. Si on vous propose un travertin « qu’on hydrofugera après pose », refusez. La pierre se tachera par les côtés, en quelques mois.
La douche italienne exige une SPEC complète. Sans elle, aucune assurance décennale ne couvre les dégâts d’eau ultérieurs. C’est une étape qui coûte une journée mais qui sécurise plusieurs décennies.
Choisissez la finition adouci (mate satinée) pour le sol d’une douche. Le poli est dangereux mouillé, le brossé est rugueux. L’adouci est l’équilibre.
Le calepinage en livre-ouvert demande de prévoir un excédent de matière (5 à 10 %) pour pouvoir sélectionner les dalles aux veinures compatibles. Anticipez le budget.
Comptez 8 à 10 jours d’intervention pour une salle de bain de 10 à 15 m² avec douche italienne en travertin. Un délai annoncé en dessous de 6 jours est techniquement suspect.
Le budget d’une salle de bain travertin avec douche italienne dépend de la surface, du choix de la pierre et de la complexité du calepinage. Un devis détaillé reste indispensable pour estimer correctement votre projet, nous le fournissons sous 48 à 72 heures après visite.
Nos équipes interviennent sur Saint-Germain-en-Laye, Le Vésinet, Marly-le-Roi, Versailles, Bougival, Maisons-Laffitte, Chatou et l’ensemble des Yvelines, ainsi que sur Massy (Essonne) et Chantilly (Oise).
